La rue 38 s’est mise sur son 31 avec la pose des premières gaines !
Lors de notre dernier épisode, les travaux préparatoires et l’acheminement des gaines étaient en cours.
La formation sur le terrain s’est donc poursuivie en décembre avec la réalisation des premiers tronçons de chemisage.
La rue 38 (prioritaire dans le programme établi par la Redal) s’est donc transformée pour quelques jours en espace de démonstration de travaux sans tranchée.
Le premier tir visait à réhabiliter un tronçon de 30m en ⌀ 300 entre deux regards peu profonds. Toutes les étapes du protocole ont été respectées :
- nettoyage du tronçon,
- contrôle de l’état par inspection télévisée,

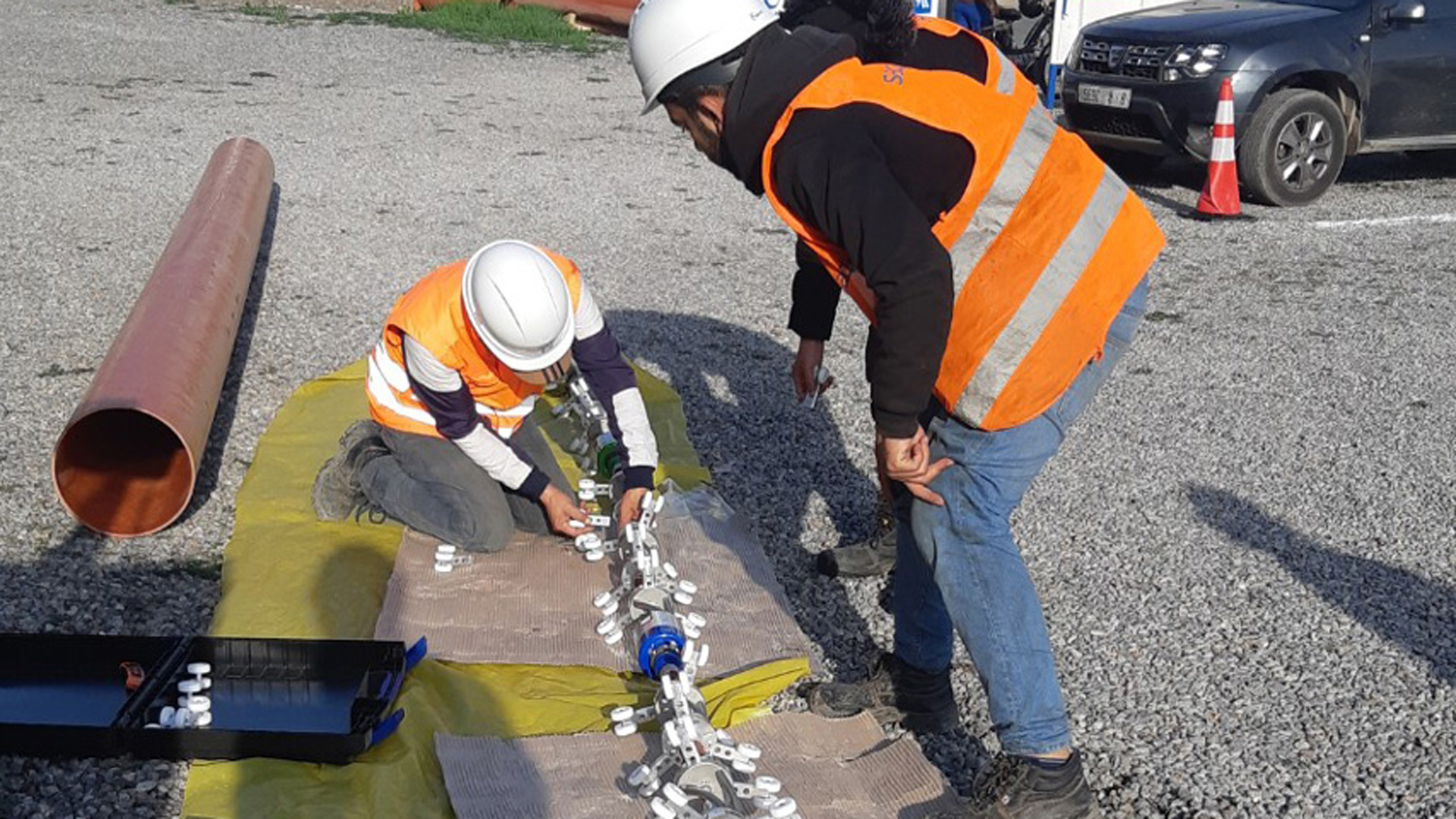

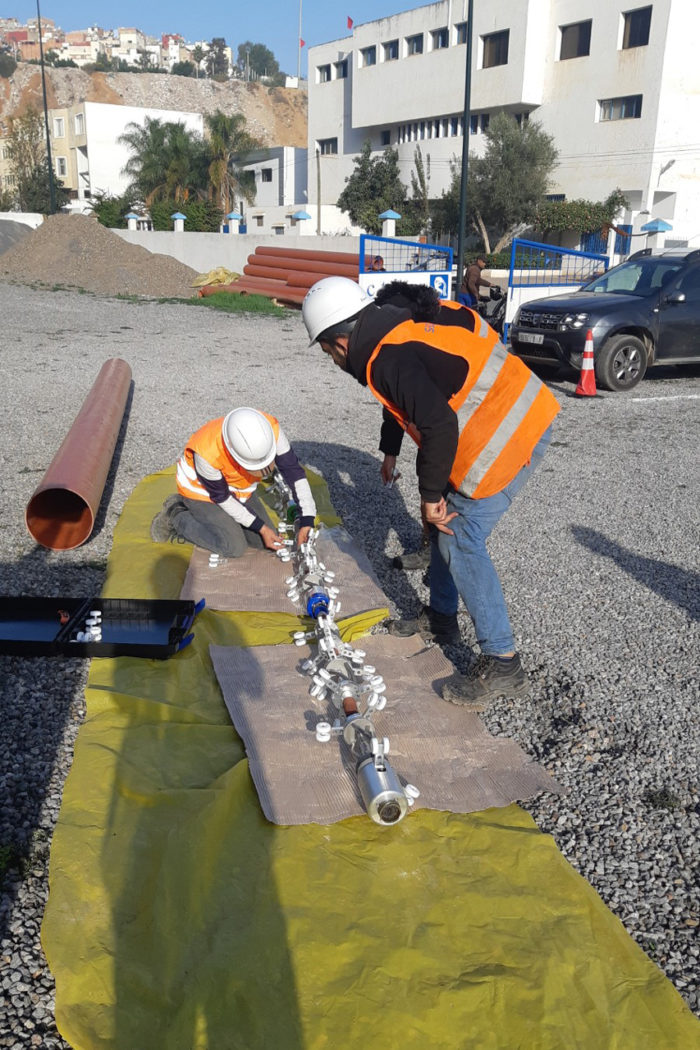

- introduction de la gaine,

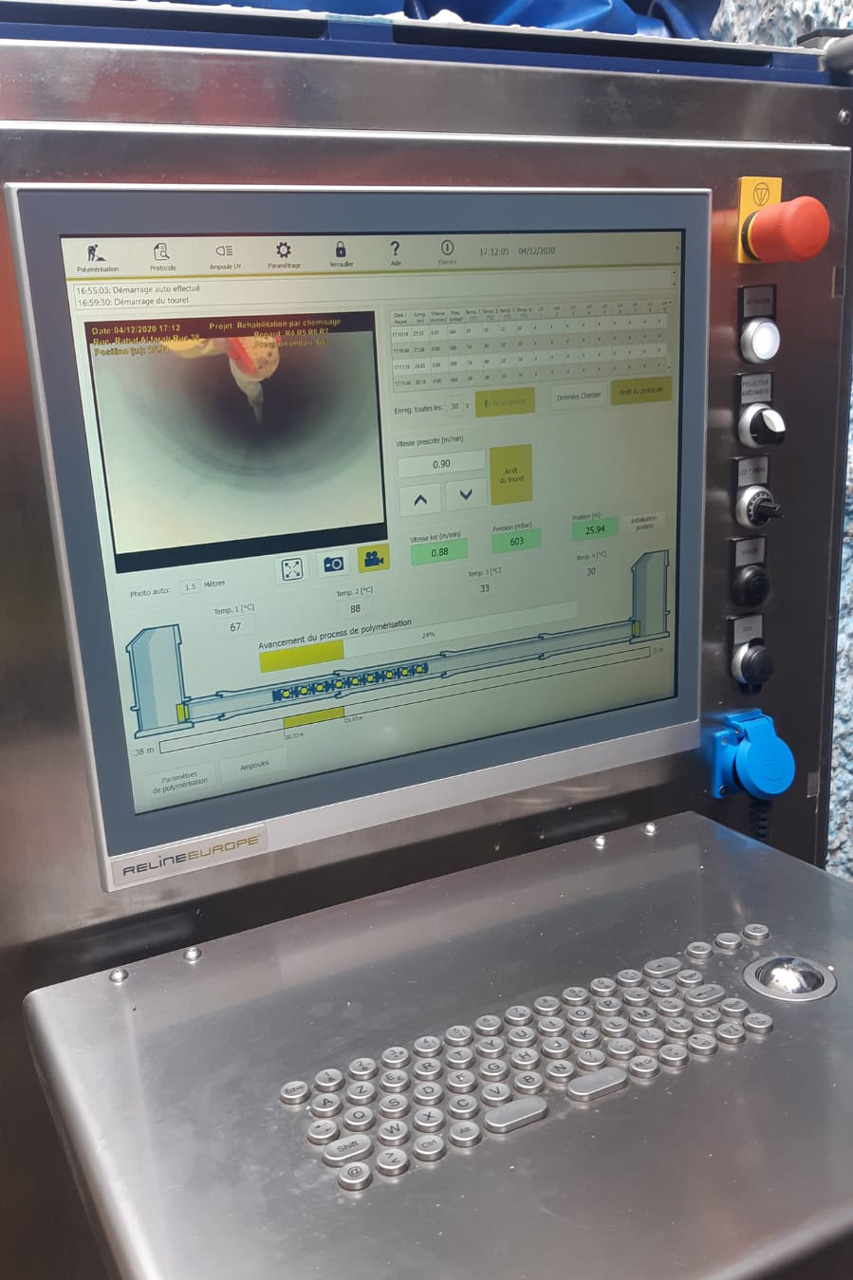

- polymérisation aux UV,
- test d’étanchéité.
Et tout cela en limitant la gêne aux riverains.
A ce jour et dans ce contexte très particulier (exiguïté des lieux, acheminement complexe du matériel, pandémie…), l’équipe a réalisé en parfaite autonomie une trentaine de tirs pour un linéaire d’environ 780 m !
